您现在的位置 :
基础设施建设情况(2017年6-7月)
  • 2017-07-30 07:43:52
  • 来源: 台山工业新城
  • 发布机构:台山工业新城
  • 【字体:

       2017年6-7月,园区生活配套、交通路网、污水处理等基础设施建设力度进一步加大,通讯、绿化不断完善,提供了良好的宜居宜业环境。具体建设情况如下:
       生活配套区建设方面,台山工业新城生活配套综合楼开展施工图设计工作。北组团生活配套区正在完善方案设计,特种机器人科技馆工程准备招标建设。
       路网建设方面,昌和路正在施工路基,振兴路浇筑混凝土路面。深茂铁路台山站至省道高铜线连接道路工程施工单位准备进场施工。
       污水处理方面,台山工业新城污水处理厂及配套管网工程正在开展立项和招标文件编制等工作,准备申报污水处理厂选址地块用地指标。大江污水处理厂附属设施工程正在施工。
       水电建设方面,龙山路至工业大道供水工程正在施工,富安路至龙安路供水工程正在办理招标工作。

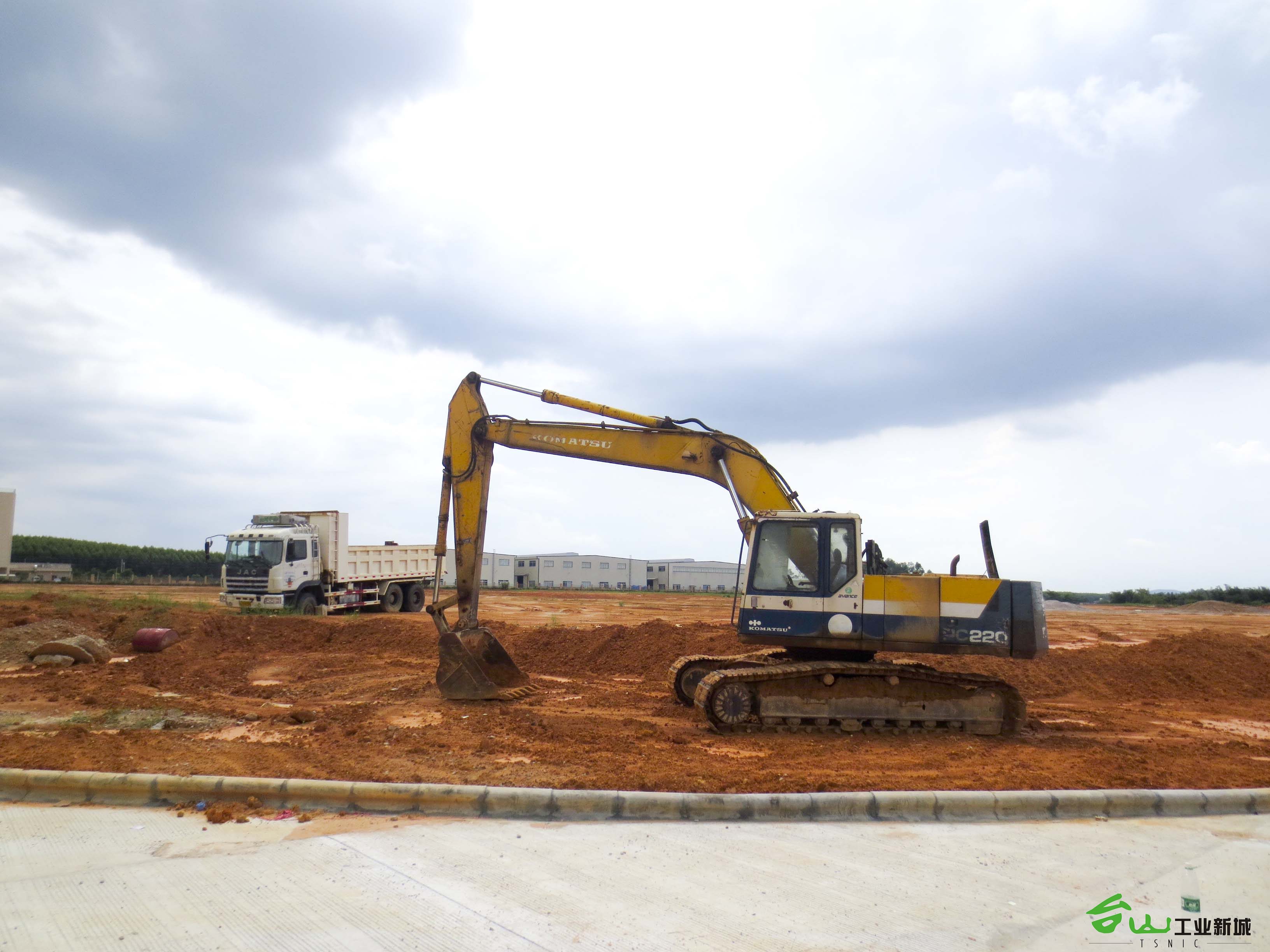

       场地土方平整方面,机械装备区二期土方工程和新能源装备区西侧平土工程正在施工。为配合深茂铁路工程建设,新能源装备区五期场地平整工程正在施工建设。转移园三期土方工程完成施工图设计,正在编制预算,准备招标建设。

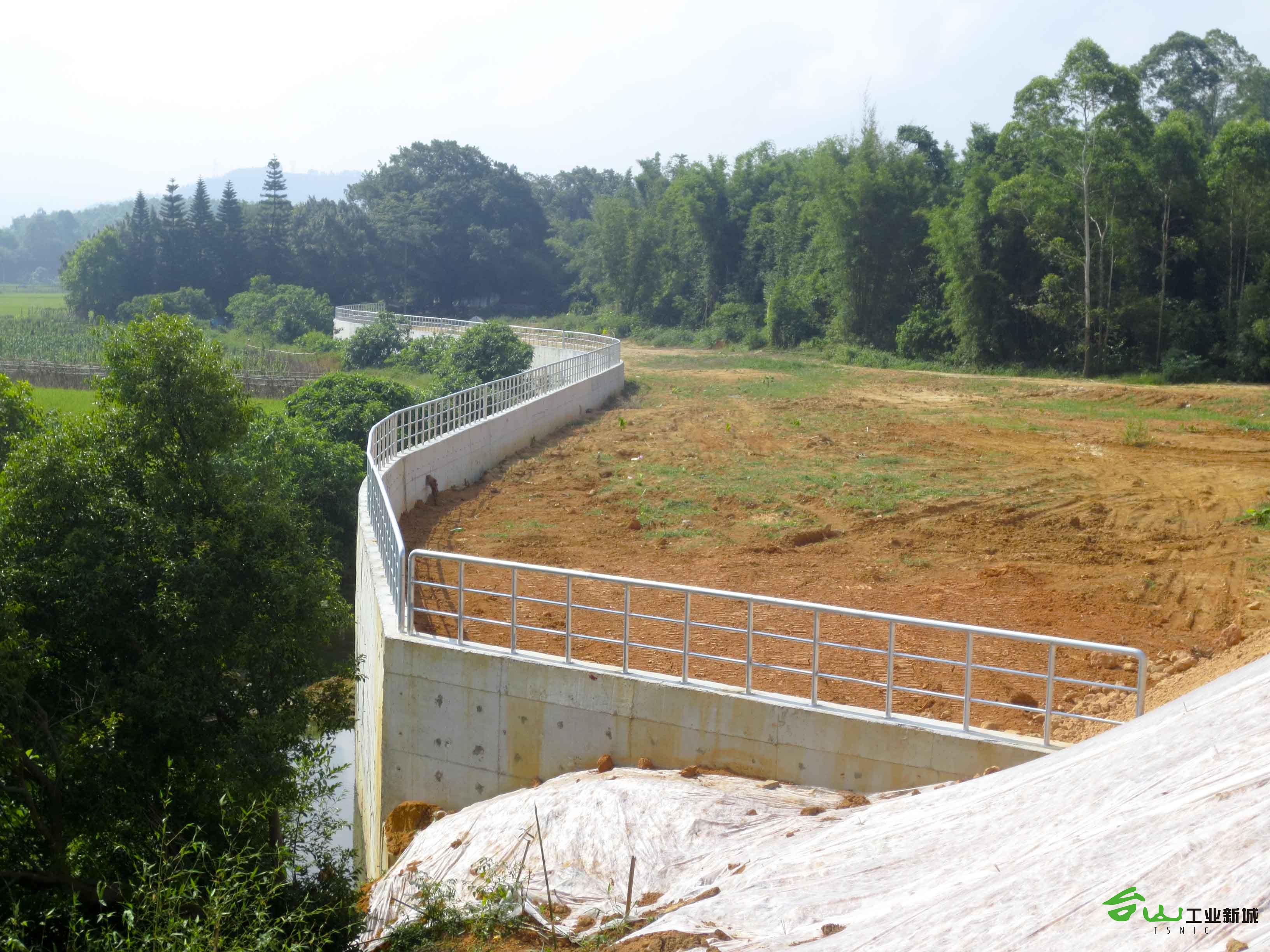

       挡土墙建设方面,天狮坡排洪渠挡土墙工程已竣工验收。(规划建设科:邝立文)

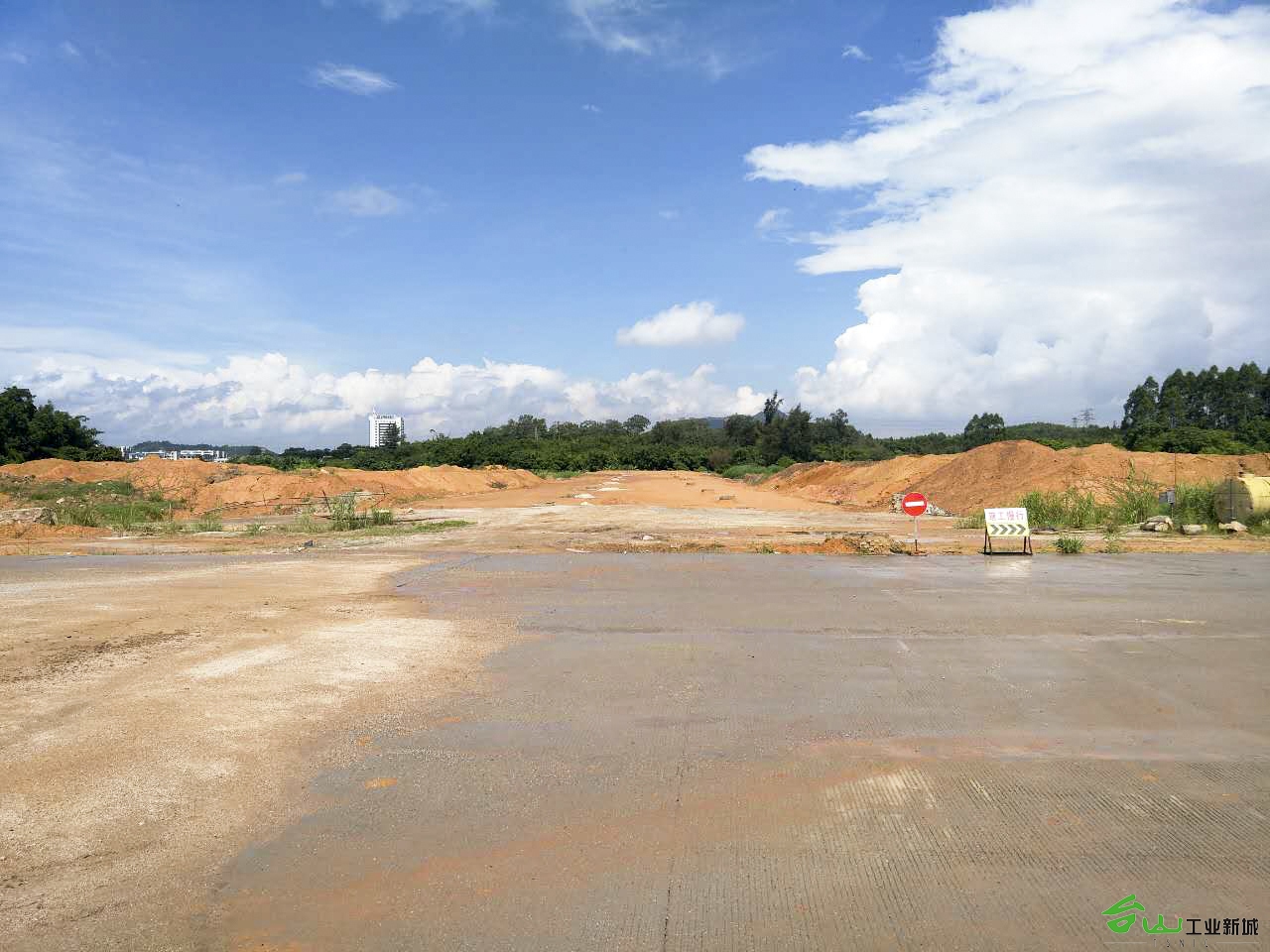

                                                         昌和路工程建设                              特种机器人科技馆工程建设



                                                        西侧平土工程建设                          大江污水处理厂附属设施工程建设

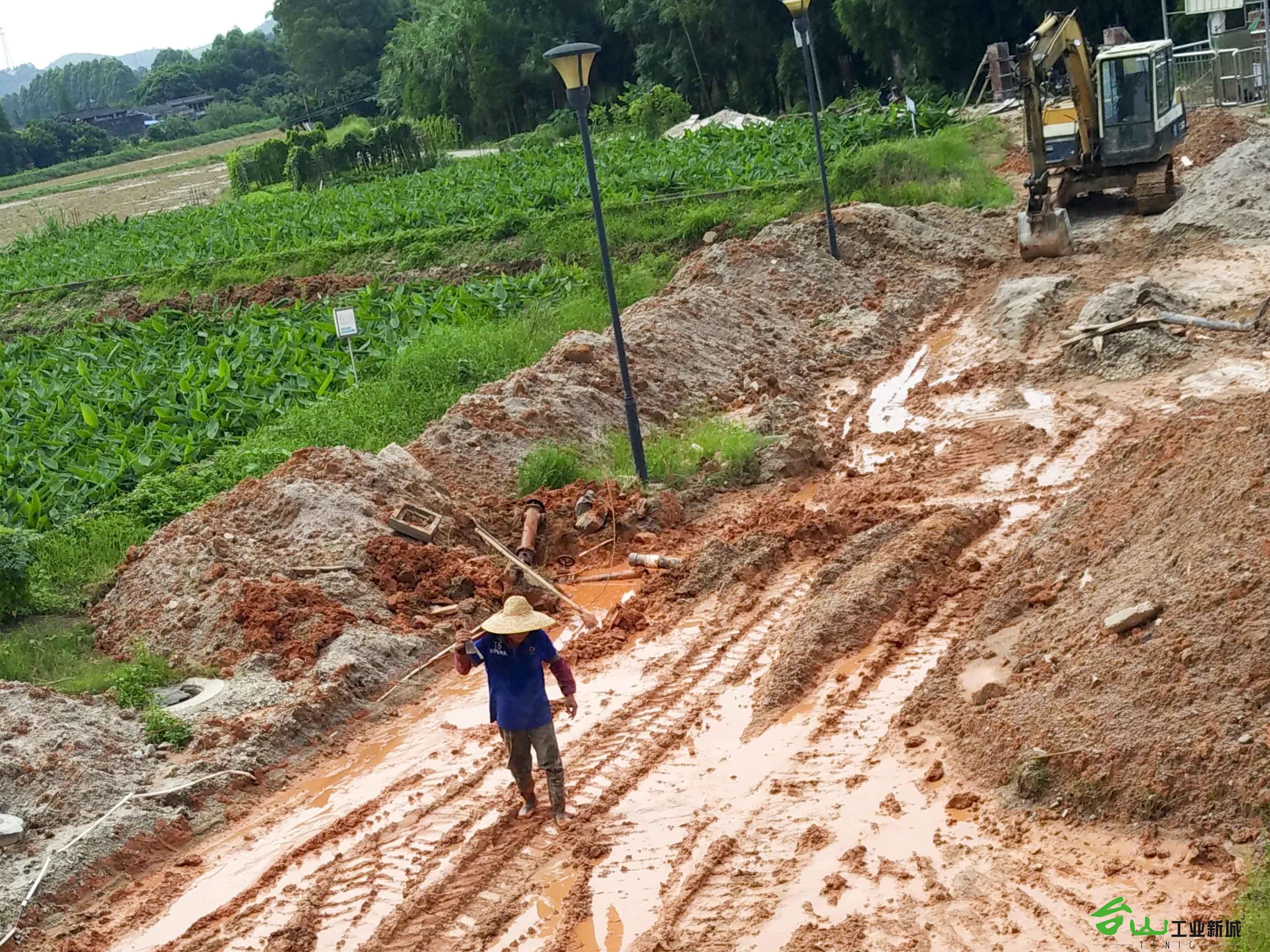

                                                               振兴路工程建设                          天狮坡排洪渠挡土墙工程建设

扫一扫在手机打开当前页
版权声明:

凡本网注明"稿件来源:台山政府网"的所有文字、图片和音视频稿件,版权均属台山政府网所有,任何媒体、网站或个人未经本网协议授权不得复制或转载。已经本网协议授权的媒体、网站,在下载使用时必须注明"稿件来源:台山政府网",违者本网将依法追究责任。本网转载其他媒体稿件是为传播更多的信息,此类稿件不代表本网观点,本网不承担此类稿件侵权行为的连带责任。如转载稿件涉及版权等问题,请作者速与本网取得联系。本网未注明"稿件来源:台山政府网"的文/图等稿件均为转载稿,如其他媒体、网站或个人从本网下载使用,必须保留本网注明的"稿件来源",并自负版权等法律责任

联系方式:0750-5524538邮件:ts686@126.com

Baidu
map
